Опалубка для фундамента забора: устройство и расчёт доски

Кратко
Опалубку под забор считают по высоте формуемой части ленты, двум сторонам и торцам. Разберём расход доски, отличие надземных щитов от подземных и частые ошибки.
Короткий ответ: сначала определите, какую часть бетона должна удерживать опалубка. Полная высота ленты не всегда равна высоте надземных щитов. В калькуляторе фундамента для забора доска для ленты рассчитывается по части над землёй. Если нужны щиты внутри траншеи, их учитывают отдельно.

Иллюстрация. Расположение креплений и подкосов не является монтажной схемой.
Над землёй или на всю глубину траншеи
Опалубка придаёт бетону форму и должна удерживать смесь без недопустимых деформаций. Нужный способ её устройства зависит от проекта, состояния стенок траншеи, размеров и технологии бетонирования.
В плотном устойчивом грунте в отдельных решениях нижняя часть формуется стенками подготовленной траншеи. В осыпающемся грунте или когда этого требует проект, нужны дополнительные мероприятия и подземные щиты. Сам факт, что калькулятор считает только надземную доску, не разрешает всегда заливать бетон прямо в грунт.
| Понятие | Как не перепутать |
|---|---|
| Полная высота ленты | Размер сечения от нижней до верхней грани |
| Заглубление | Часть ленты ниже выбранной отметки земли |
| Высота надземной опалубки | Полная высота минус заглубление в модели калькулятора |
| Погонные метры доски | Суммарная длина досок всех рядов, сторон и торцов |
| Площадь щитов | Контактная поверхность, не то же самое, что метраж доски |
На уклоне высоты могут различаться по участкам. Один усреднённый размер не заменяет схему отметок и ступеней.
Из чего состоит комплект
Доски щитов — только часть опалубки. Обычно также требуются элементы жёсткости, фиксации и крепёж по выбранной системе. Их количество нельзя автоматически считать равным некоторой доле доски без проверки конструкции.
До закупки уточните:
- материал и рабочие размеры щитов;
- высоту заливки и длины участков;
- устройство торцов, углов и примыканий к опорам;
- внешние стойки, подкосы, стяжки и крепёж;
- способ герметизации стыков и отделения щитов от бетона;
- порядок демонтажа и возможность повторного использования.
Толщина доски и шаг подкосов должны обеспечивать работу формы при бетонировании. Одно название материала не подтверждает её прочность: важны пролёты, крепления, давление смеси и технология подачи.

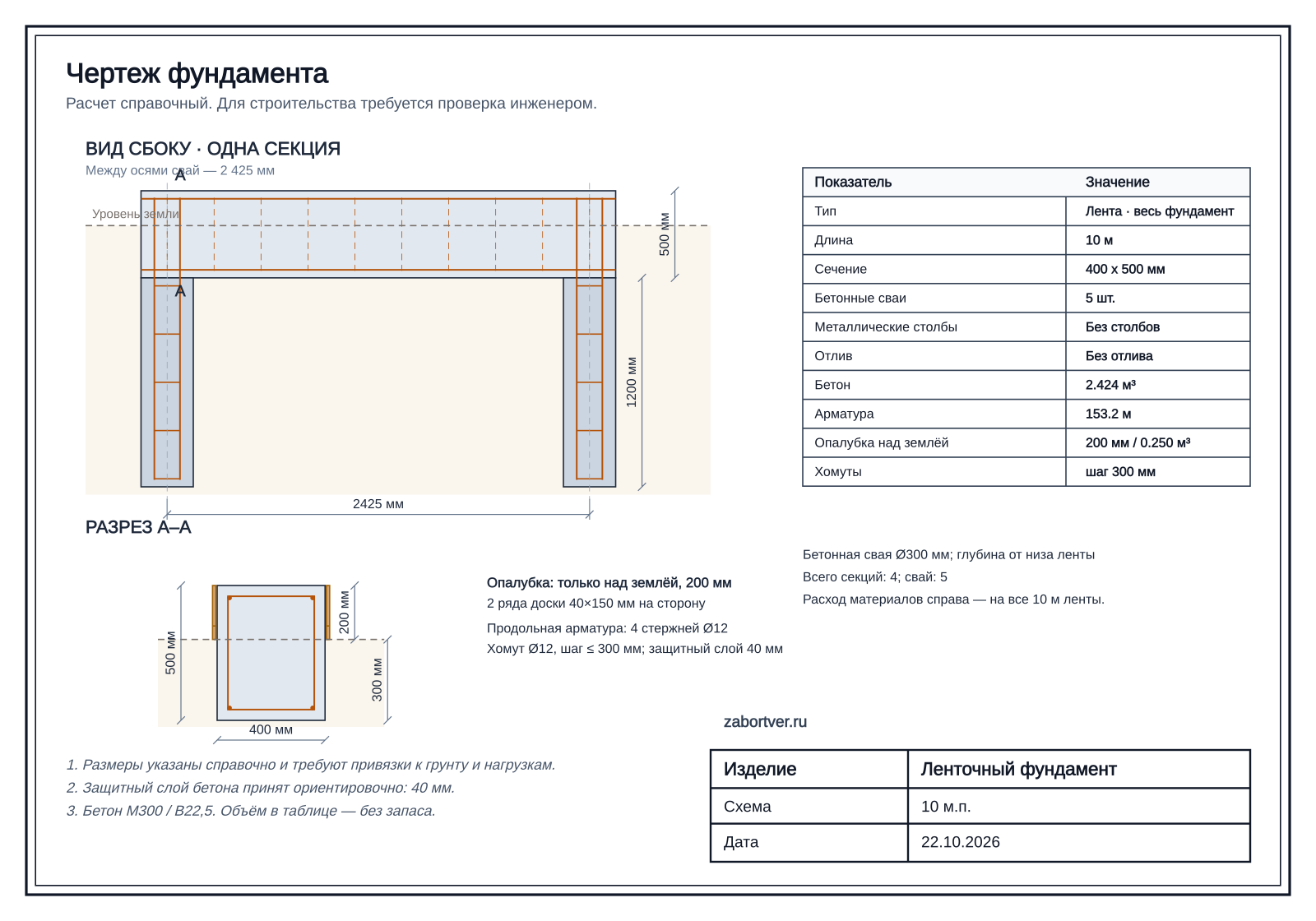

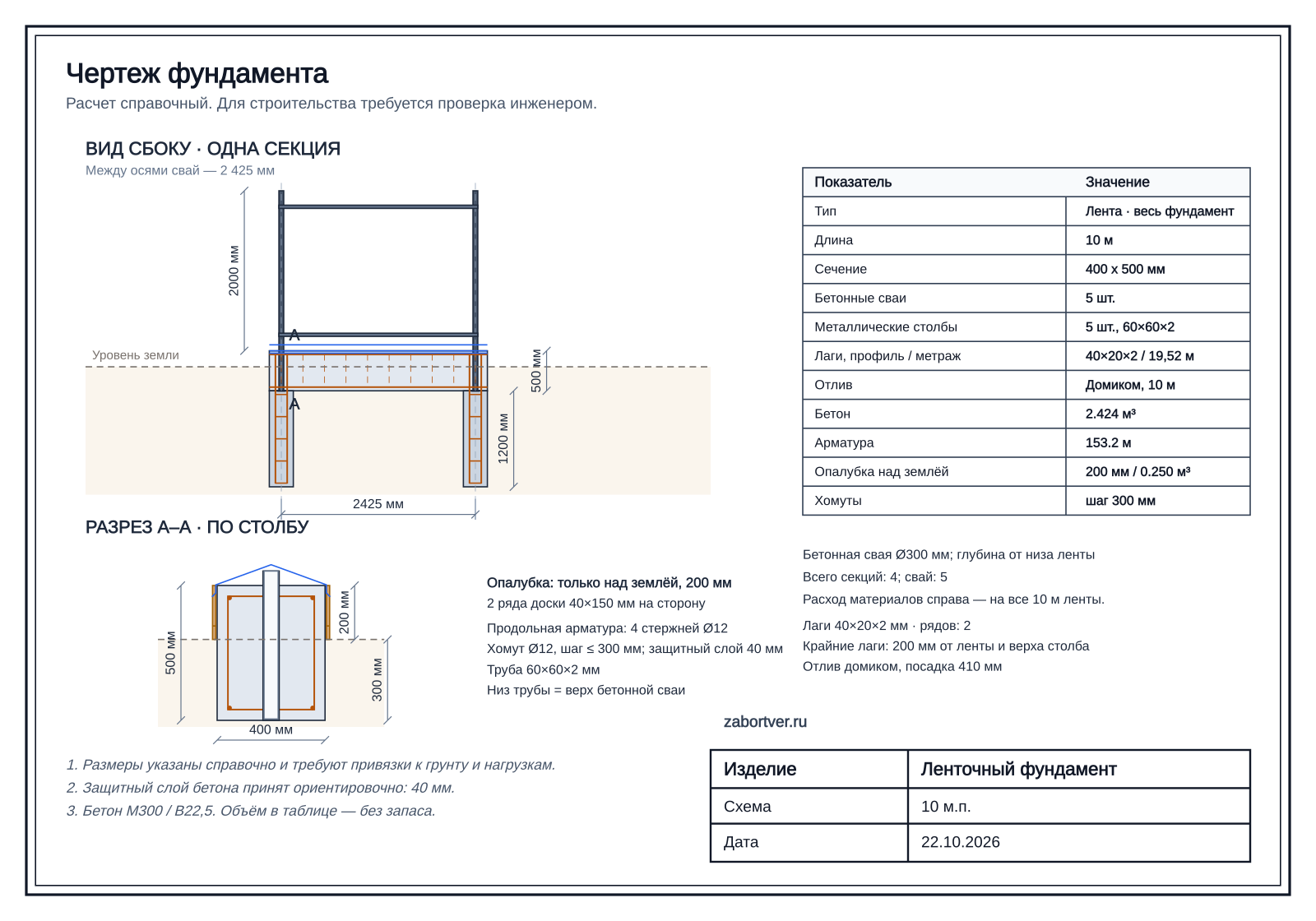

Расчёт доски: пример ленты 10 метров
В готовом расчёте фундамента длина 10 м, ширина 400 мм, полная высота 500 мм и заглубление 300 мм. Надземная часть: 500 − 300 = 200 мм.
Текущая модель использует доску 40×150 мм. Для закрытия высоты 200 мм нужно округлить число рядов вверх: 200 / 150 → 2 ряда на каждую сторону. Это не значит, что высота самого бетона становится 300 мм: щит и отметка верха заливки — разные параметры.
Две длинные стороны и два торца дают периметр щитов: 2 × (10 + 0,4) = 20,8 м. Два ряда: 20,8 × 2 = 41,6 пог. м доски.
Объём древесины: 41,6 × 0,04 × 0,15 = 0,2496 м³, или 0,250 м³ после округления в калькуляторе. Это расход доски на щиты по принятой модели: без подземных щитов, стоек, подкосов и дополнительных потерь раскроя.
Контактная надземная площадь здесь другая: 20,8 × 0,2 = 4,16 м². Её нельзя подставлять вместо погонных метров доски в строку с ценой за метр.
Как собрать и проверить форму до заливки
Разметьте положение и отметки, подготовьте основание и соберите щиты по принятой схеме. Проверьте фактическую ширину между внутренними поверхностями, а не наружный размер с досками. Выставьте торцы и выполните предусмотренную фиксацию.
Стыки должны соответствовать технологии, чтобы не терять цементное молоко и не получать нежелательные выступы. До подачи смеси проверьте жёсткость, крепёж, отсутствие мешающих предметов и устойчивое положение арматуры. Металлические стойки забора должны сохранять свою геометрию независимо от случайного смещения доски.
Проектный защитный слой и фиксаторы арматуры рассматриваются отдельно: нельзя уменьшать их, чтобы каркас легче вошёл в форму. Об этом — в статье об армировании ленты.
Когда снимать опалубку
Решение принимают по набранной прочности бетона, нагрузкам, конструкции и условиям выдерживания. Универсальный срок «через три дня» или «всегда через неделю» не учитывает смесь и погоду. Порядок распалубки и дальнейшее нагружение определяют по технологии работ; снятие боковых щитов не означает, что можно сразу монтировать любое заполнение забора.
При демонтаже не допускайте повреждения кромок и молодых поверхностей. Разделительная подготовка помогает сохранить материал, но повторное применение доски зависит от её фактического состояния.
Частые вопросы
Почему калькулятор считает только часть высоты ленты?
Для ленточного фундамента расход доски в программе относится к надземным щитам. Нижняя часть по модели формуется в траншее; допустимость такого выполнения на участке проверяется отдельно.
Нужно ли добавлять доску под землёй?
Если её требует проект, состояние траншеи или технология, да. Такой расход нельзя считать включённым в надземную строку автоматически.
Можно ли разделить метраж на шесть и купить столько досок?
Это даст лишь нижнюю оценку по суммарной длине. Точный заказ требует раскроя сторон, торцов и креплений, учёта размеров доступного пиломатериала и потерь.
Где получить схему и полный список материалов?
Задайте размеры в калькуляторе фундамента для забора и нажмите «Получить расчёт». На странице расчёта с чертежами и сметой проверьте надземную высоту и строку доски. Обоснование размеров — в статье о глубине и ширине.
