Виды навеса
Индивидуальный расчёт · № 2384

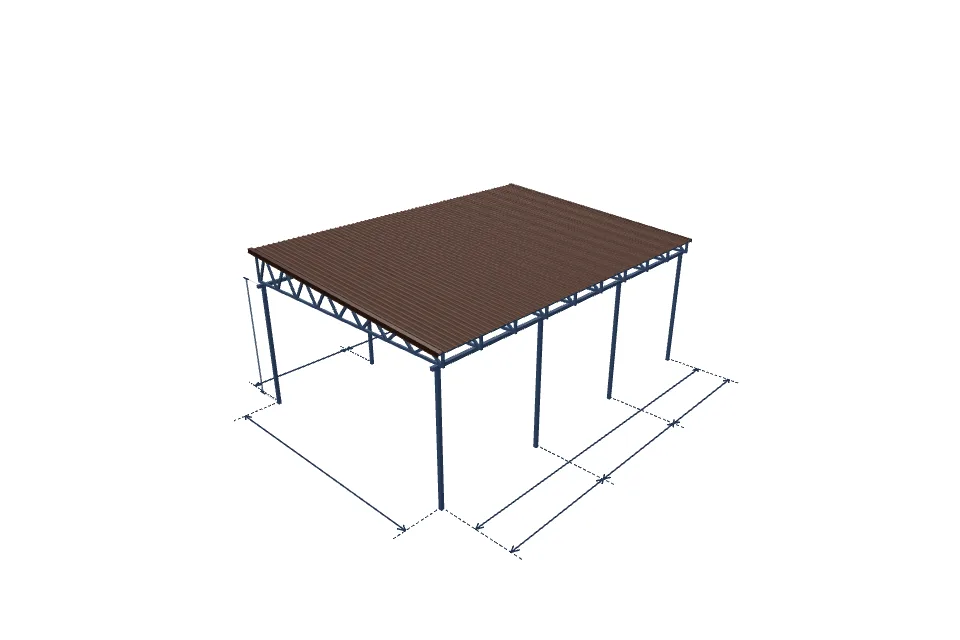

Навес для автомобиля 6000×9000 мм
Односкатная схема · профнастил
Пояса ферм — 60x40x2.0, решётка — 60x40x2.0. Комплект для самостоятельной установки.
Металлокаркас
60x40x2.0
Кровля
Профнастил
Без монтажа
Самостоятельная установка
Проверка нагрузки
Проходит
Основные характеристики
- Пролёт между опорами
- 6000 мм
- Длина навеса
- 9000 мм
- Высота стоек
- 3200 мм
- Кровля
- Профнастил
- Шаг ферм, не более
- 1000 мм
- Фактический шаг ферм
- 1 000 мм
- Профиль поясов
- 60x40x2.0
- Профиль решётки
- 60x40x2.0
- Расчётная масса
- 1 625,02 кг
Проект в деталях
Измените параметры под свой проект
Выберите размеры, профили и комплектацию навеса в калькуляторе.
Перейти к калькуляторуАвтомобильный навес 6000×9000 мм — из чего складывается расчёт
Расчёт относится к конкретному навесу шириной 6000 мм и длиной 9000 мм. Здесь показаны не только общие габариты, но и состав металлокаркаса, кровля, доборные элементы, площадь окраски, изготовление и выбранный вариант монтажа.
Геометрия: пролёт между опорами — 6000 мм, длина — 9000 мм, высота стоек — 3200 мм. Поперечных ферм — 10, заданный максимальный шаг между ними — 1000 мм. Конструктивная высота ферм — 230 мм, подъём или перепад — 500 мм.
Каркас: пояса ферм — профиль 60x40x2.0, решётка — 60x40x2.0, прогоны — 60x40x2.0, стойки и продольная обвязка — 80x80x3.0. Заполнение ферм простое V-образное. Общая длина профильных труб — 404,6 м, расчётная масса металлокаркаса — 1 625,02 кг.
Кровля: профнастил, расчётная площадь — 59,7 м². Ветровые планки по двум торцам — 12.8 м.
Окраска: наружная площадь всех профильных труб рассчитана по периметру каждого сечения и его фактической длине — 86,22 м². Подготовка и окраска включены в смету отдельной строкой.
Из чего складывается цена: профильные трубы ферм, прогонов, стоек и обвязки; кровельное покрытие и доборные элементы; окраска; изготовление комплекта; монтаж не выбран; доставка не включена. Количество и стоимость каждой позиции приведены во вкладке «Подробная смета».
Готовые расчётные страницы: расчёт навеса, чертежи ангаров, подбор металлопроката.
Что входит в стоимость
- Металлокаркас и выбранная кровля
- Комплект с изготовлением, без монтажа
- Проверка снеговой нагрузки и чертёж
- Доставка, основание и дополнительные работы — отдельно
Срок изготовления и монтажа навеса уточняется по площадке.
Комплект с изготовлением
358 455 ₽
Монтаж
Не включён
Доставка
Не включена
Детальная смета
| Позиция | Количество | Стоимость |
|---|---|---|
| Каркас навеса | ||
| Изготовление поперечных ферм | 681.389 кг | 56 214,61 ₽ |
| Подготовка столбов, балок и деталей каркаса | 768.986 кг | 40 371,76 ₽ |
| Зачистка, грунтование и окраска металла | 89.296 м² | 66 971,86 ₽ |
| Профиль 80x80x3.0 — обвязка, стойки | 72.0 м | 36 859,67 ₽ |
| Профиль 60x40x2.0 — пояса, решётка, прогоны | 366.0 м | 84 546 ₽ |
| Грунт-эмаль по металлу | 22.324 кг | 15 626,77 ₽ |
| Итого по разделу «Каркас навеса» | 300 590,67 ₽ | |
| Основания столбов | ||
| Бетон оснований столбов, запас 5% | 0.648 м³ | 4 860,01 ₽ |
| Итого по разделу «Основания столбов» | 4 860,01 ₽ | |
| Кровля | ||
| Кровельное покрытие | 59.7 м² | 47 226,05 ₽ |
| Ветровая (торцевая) планка — два торца кровли | 12.8 м | 5 777,83 ₽ |
| Итого по разделу «Кровля» | 53 003,88 ₽ | |
| ИТОГО | 358 454,56 ₽ | |
Состав и объёмы взяты из сохранённых параметров проекта. Стоимость пересчитывается по текущему прайсу калькулятора. Дата проверки цен: 23.10.2026. Окончательную комплектацию и цену подтвердит менеджер.
Чертёж навеса

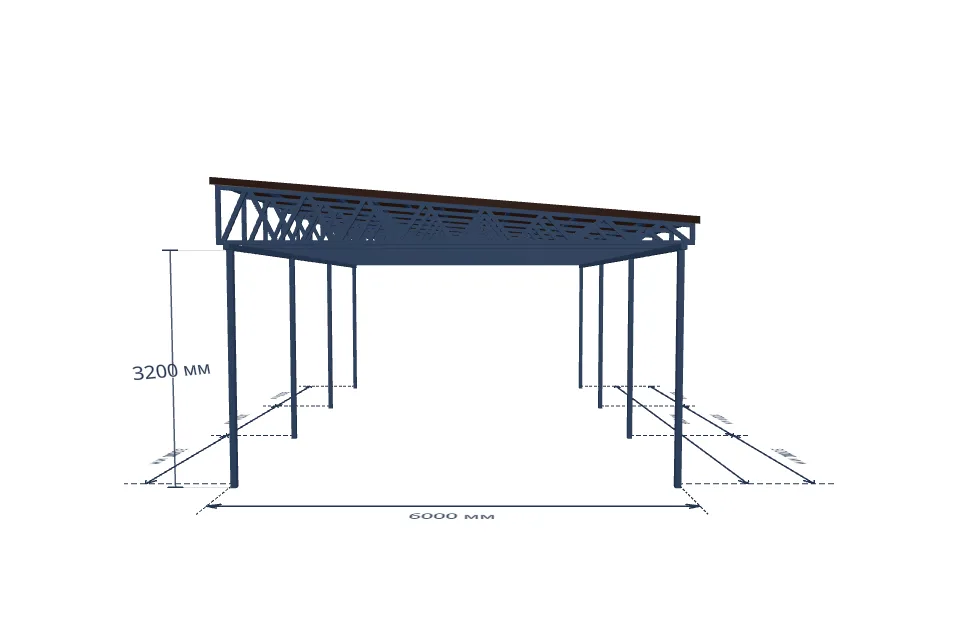

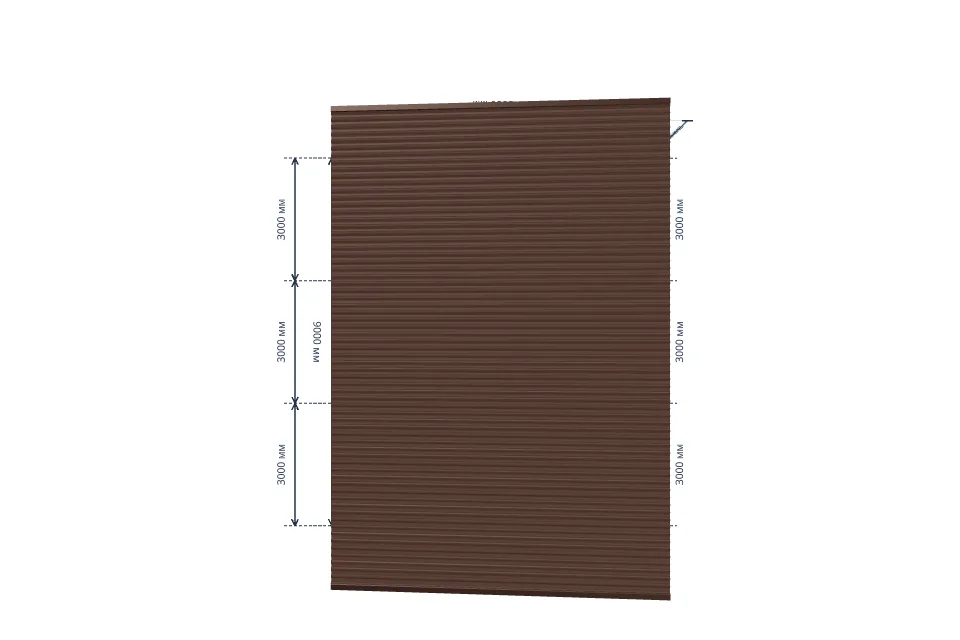

Вид спереди, сбоку и сверху для навеса 6 000 × 9 000 мм. Векторный чертёж для просмотра и печати.
Готовим SVG-чертёж…
Чертёж фермы
Чертёж поперечной фермы навеса 6 000 × 9 000 мм — размеры, узлы и снеговая нагрузка.
Готовим SVG-чертёж…
Доставка
Доставка не выбрана и не включена в стоимость. Возможен самовывоз; маршрут можно добавить в калькуляторе.
Рассчитать доставкуМонтаж и подготовка площадки
Монтаж не выбран: комплект предназначен для самостоятельной установки.
Основание, крепление опор, подъезд и дополнительные работы уточняем по площадке. Стоимость основания в эту смету не входит.
Инженерная проверка
Статус: Проходит. Прогиб 6,38 мм, коэффициент запаса 1,98.
Выбранная нагрузка
Снеговая нагрузка — 270 кг/м².
Предварительный результат зависит от геометрии, профилей и условий опирания. Перед изготовлением конструкцию и узлы проверяет специалист.
Снеговая нагрузка
Расчёт конструкции выполнен на снеговую нагрузку 270 кг/м². Именно это значение приложено в проверке прочности — без дополнительных коэффициентов и пересчётов. При передаче нагрузки на одну ферму учитывается фактический шаг между фермами; при другом шаге нагрузка на ферму изменится.
Это предварительная проверка. Фактические условия работы конструкции зависят от населённого пункта, геометрии и уклона кровли, возможности образования снеговых мешков, сноса снега ветром и температуры — их уточняет проектировщик.
При неизменных параметрах расчёт по снеговой нагрузке охватывает 58 населённых пунктов со значением Sg ≤ 270 кг/м²:
Астрахань — 40 кг/м², Чита — 40 кг/м², Грозный — 45 кг/м², Благовещенск — 50 кг/м², Махачкала — 65 кг/м², Владивосток — 70 кг/м², Элиста — 70 кг/м², Калининград — 80 кг/м², Ростов-на-Дону — 85 кг/м², Ставрополь — 95 кг/м², Рязань — 100 кг/м², Краснодар — 110 кг/м², Волгоград — 115 кг/м², Иркутск — 125 кг/м², Хабаровск — 125 кг/м², Курган — 130 кг/м², Псков — 130 кг/м², Оренбург — 130 кг/м², Омск — 135 кг/м², Магадан — 135 кг/м², Курск — 140 кг/м², Орёл — 140 кг/м², Саратов — 140 кг/м², Тамбов — 150 кг/м², Липецк — 150 кг/м², Тула — 150 кг/м², Белгород — 155 кг/м², Воронеж — 155 кг/м², Екатеринбург — 155 кг/м², Великий Новгород — 155 кг/м², Смоленск — 160 кг/м², Брянск — 160 кг/м², Тюмень — 160 кг/м², Новосибирск — 160 кг/м², Тверь — 160 кг/м², Самара — 165 кг/м², Кострома — 180 кг/м², Пенза — 180 кг/м², Санкт-Петербург — 180 кг/м², Вологда — 185 кг/м², Москва — 185 кг/м², Челябинск — 185 кг/м², Владимир — 185 кг/м², Иваново — 190 кг/м², Калуга — 190 кг/м², Ярославль — 200 кг/м², Ульяновск — 205 кг/м², Киров — 210 кг/м², Нижний Новгород — 210 кг/м², Томск — 215 кг/м², Барнаул — 215 кг/м², Архангельск — 225 кг/м², Ижевск — 235 кг/м², Красноярск — 240 кг/м², Уфа — 245 кг/м², Сыктывкар — 245 кг/м², Казань — 255 кг/м², Пермь — 260 кг/м².
Значения Sg по приложению К относятся к конкретным населённым пунктам, а не к области целиком; для остальной территории применяется районирование по разделу 10 СП. Точное значение для вашего населённого пункта и условия эксплуатации подтверждает проектировщик.
