Виды навеса
Индивидуальный расчёт · № 775
Навес для автомобиля 5800×7000 мм
Параллельная схема · профнастил
Пояса ферм — 40x20x2.0, решётка — 40x20x2.0. Комплект с монтажом на участке.
Металлокаркас
40x20x2.0
Кровля
Профнастил
С монтажом
Работы включены в смету
Проверка нагрузки
Проходит
Основные характеристики
- Пролёт между опорами
- 5800 мм
- Длина навеса
- 7000 мм
- Высота стоек
- 2300 мм
- Кровля
- Профнастил
- Шаг ферм, не более
- 1000 мм
- Фактический шаг ферм
- 1 000 мм
- Профиль поясов
- 40x20x2.0
- Профиль решётки
- 40x20x2.0
- Расчётная масса
- 871,54 кг
Проект в деталях
Измените параметры под свой проект
Выберите размеры, профили и комплектацию навеса в калькуляторе.

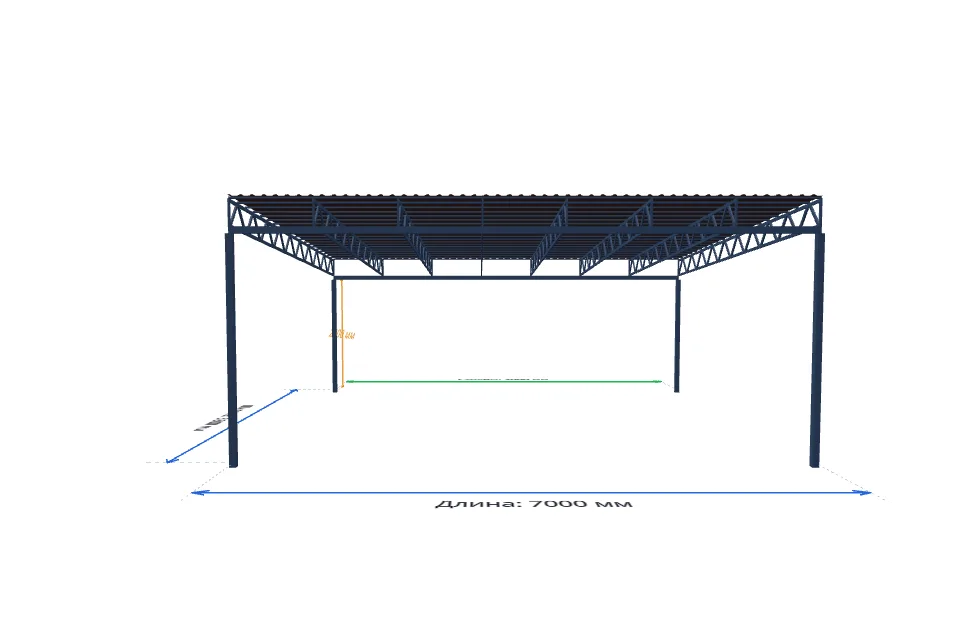

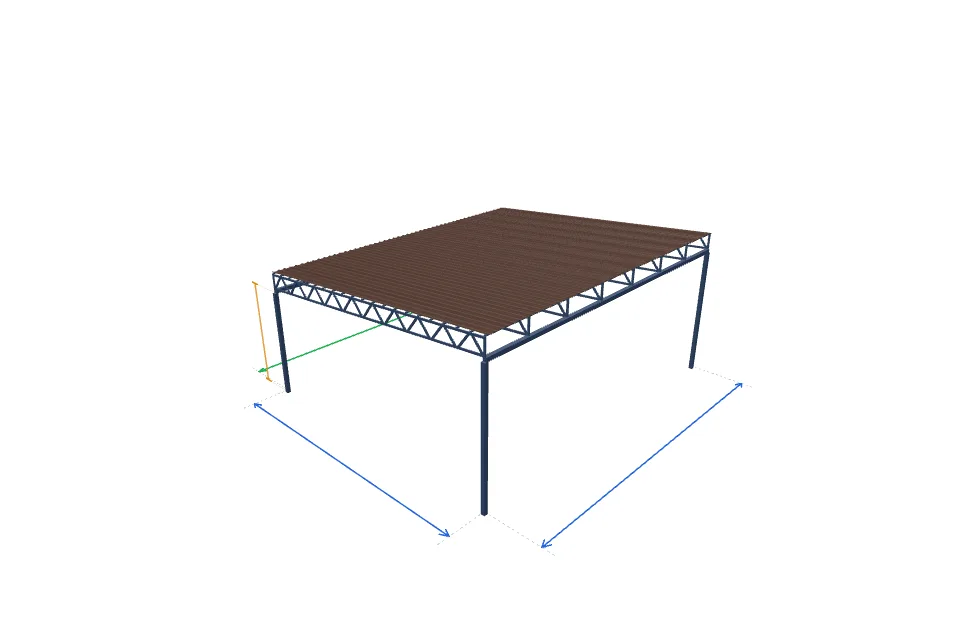

Автомобильный навес 5800×7000 мм — из чего складывается расчёт
Расчёт относится к конкретному навесу шириной 5800 мм и длиной 7000 мм. Здесь показаны не только общие габариты, но и состав металлокаркаса, кровля, доборные элементы, площадь окраски, изготовление и выбранный вариант монтажа.

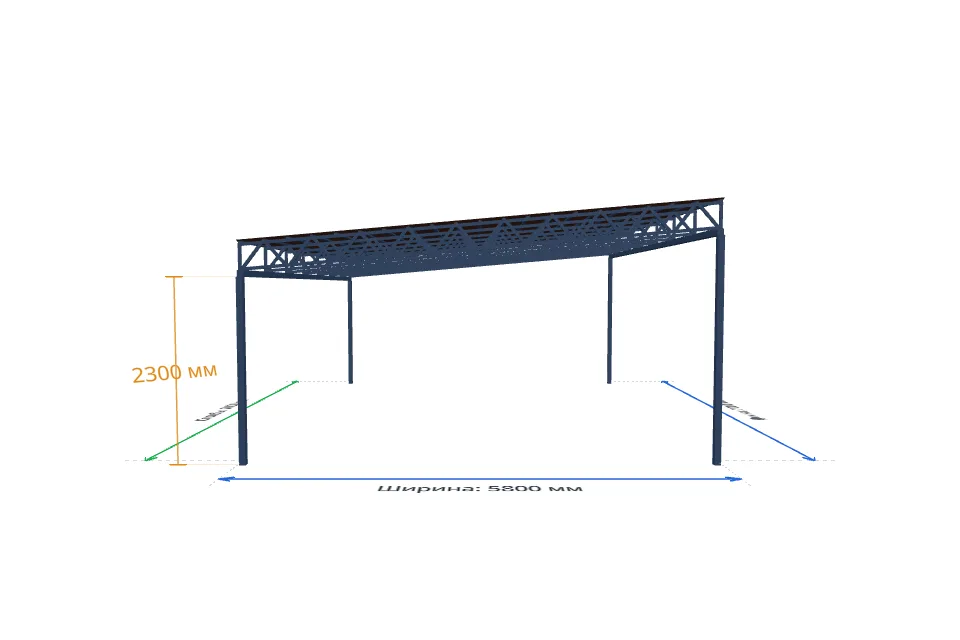

Геометрия: пролёт между опорами — 5800 мм, длина — 7000 мм, высота стоек — 2300 мм. Поперечных ферм — 8, заданный максимальный шаг между ними — 1000 мм. Конструктивная высота ферм — 300 мм, подъём или перепад — 500 мм.
Каркас: пояса ферм — профиль 40x20x2.0, решётка — 40x20x2.0, прогоны — 40x20x2.0, стойки и продольная обвязка — 80x80x3.0. Заполнение ферм простое V-образное. Общая длина профильных труб — 332,08 м, расчётная масса металлокаркаса — 871,54 кг.
Кровля: профнастил, расчётная площадь — 41,45 м². Ветровые планки по двум торцам — 11.8 м.
Окраска: наружная площадь всех профильных труб рассчитана по периметру каждого сечения и его фактической длине — 44,69 м². Подготовка и окраска включены в смету отдельной строкой.
Из чего складывается цена: профильные трубы ферм, прогонов, стоек и обвязки; кровельное покрытие и доборные элементы; окраска; изготовление комплекта; монтаж на участке; доставка не включена. Количество и стоимость каждой позиции приведены во вкладке «Подробная смета».
Готовые расчётные страницы: расчёт навеса, чертежи ангаров, подбор металлопроката.
Что входит в стоимость
- Металлокаркас и выбранная кровля
- Изготовление комплекта и монтаж — отдельными строками
- Проверка снеговой нагрузки и чертёж
- Доставка, основание и дополнительные работы — отдельно
Срок изготовления и монтажа навеса уточняется по площадке.
Комплект с изготовлением
183 860 ₽
Монтаж
72 503 ₽
Доставка
Не включена
Детальная смета
| Позиция | Количество | Стоимость |
|---|---|---|
| Каркас навеса | ||
| Изготовление поперечных ферм | 258.963 кг | 21 364,48 ₽ |
| Подготовка столбов, балок и деталей каркаса | 456.67 кг | 23 975,18 ₽ |
| Разметка мест установки опор | 1 компл. | 3 000 ₽ |
| Монтаж столба с бетонированием, до 3 м | 4 шт. | 7 200 ₽ |
| Монтаж продольных балок | 14 м | 7 350 ₽ |
| Монтаж поперечной фермы: пролёт до 6 м, масса до 100 кг | 8 шт. | 10 800 ₽ |
| Монтаж прогонов | 147 м | 11 025 ₽ |
| Зачистка, грунтование и окраска металла | 45.2 м² | 33 899,83 ₽ |
| Профиль 80x80x3.0 — обвязка, стойки | 36.0 м | 18 146,15 ₽ |
| Профиль 40x20x2.0 — пояса, решётка, прогоны | 306.0 м | 40 997,88 ₽ |
| Грунт-эмаль по металлу | 11.3 кг | 7 909,96 ₽ |
| Итого по разделу «Каркас навеса» | 185 668,48 ₽ | |
| Основания столбов | ||
| Бурение Ø300 мм: 4.80 м × 1 (ставка Ø300 мм) | 4.8 прив. м | 2 160 ₽ |
| Бетонирование оснований опор | 0.309 м³ | 324 ₽ |
| Бетон оснований столбов, запас 5% | 0.324 м³ | 2 430 ₽ |
| Итого по разделу «Основания столбов» | 4 914 ₽ | |
| Кровля | ||
| Монтаж кровли из профнастила | 41.451 м² | 27 979,14 ₽ |
| Монтаж торцевых планок | 11.843 м | 2 664,68 ₽ |
| Кровельное покрытие | 41.5 м² | 29 806,7 ₽ |
| Ветровая (торцевая) планка — два торца кровли | 11.8 м | 5 329,36 ₽ |
| Итого по разделу «Кровля» | 65 779,88 ₽ | |
| ИТОГО | 256 362,36 ₽ | |
Состав и объёмы взяты из сохранённых параметров проекта. Стоимость пересчитывается по текущему прайсу калькулятора. Дата проверки цен: 14.11.2026. Окончательную комплектацию и цену подтвердит менеджер.

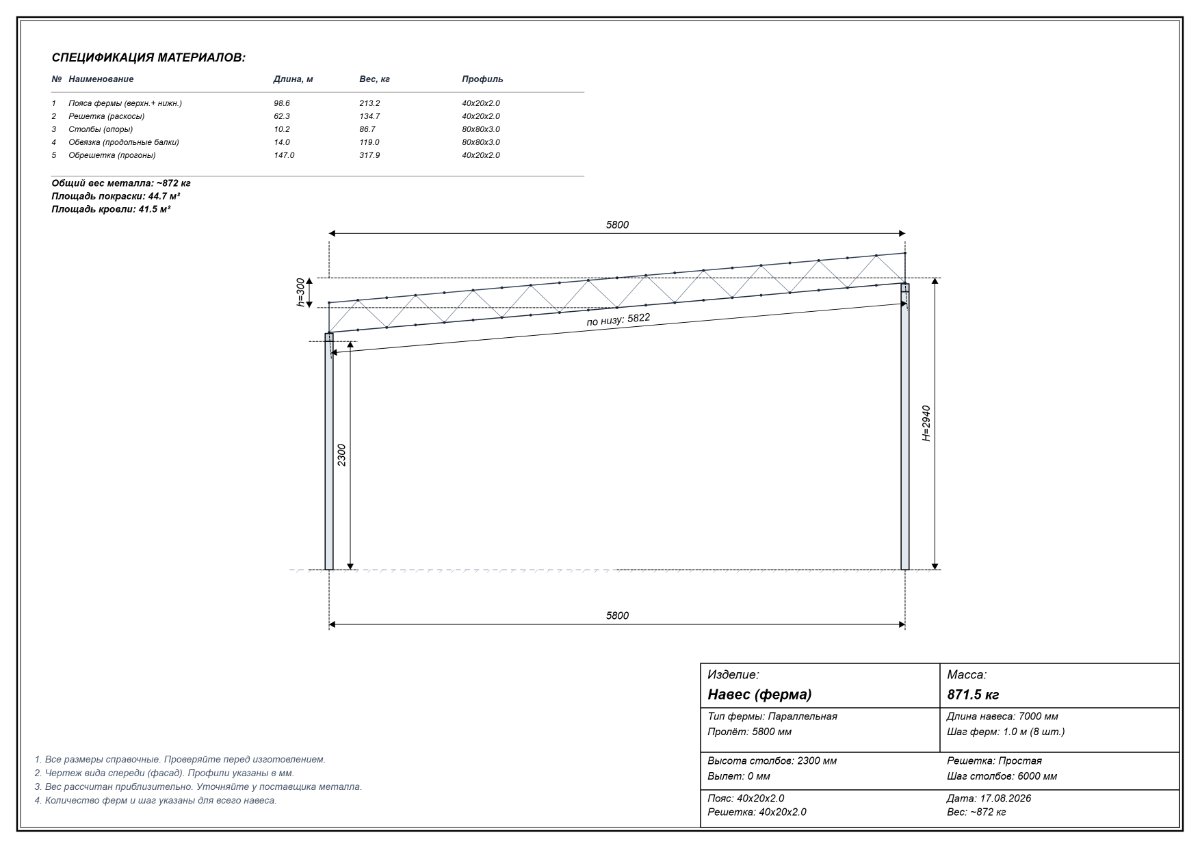

Чертёж навеса
Вид спереди, сбоку и сверху для навеса 5 800 × 7 000 мм. Векторный чертёж для просмотра и печати.
Готовим SVG-чертёж…
Чертёж фермы
Чертёж поперечной фермы навеса 5 800 × 7 000 мм — размеры, узлы и снеговая нагрузка.
Готовим SVG-чертёж…
Доставка
Доставка не выбрана и не включена в стоимость. Возможен самовывоз; маршрут можно добавить в калькуляторе.
Рассчитать доставкуМонтаж и подготовка площадки
Монтаж на участке выбран и включён в смету отдельной строкой.
Основание, крепление опор, подъезд и дополнительные работы уточняем по площадке. Стоимость основания в эту смету не входит.
Инженерная проверка
Статус: Проходит. Прогиб 11,06 мм, коэффициент запаса 2,01.
Выбранная нагрузка

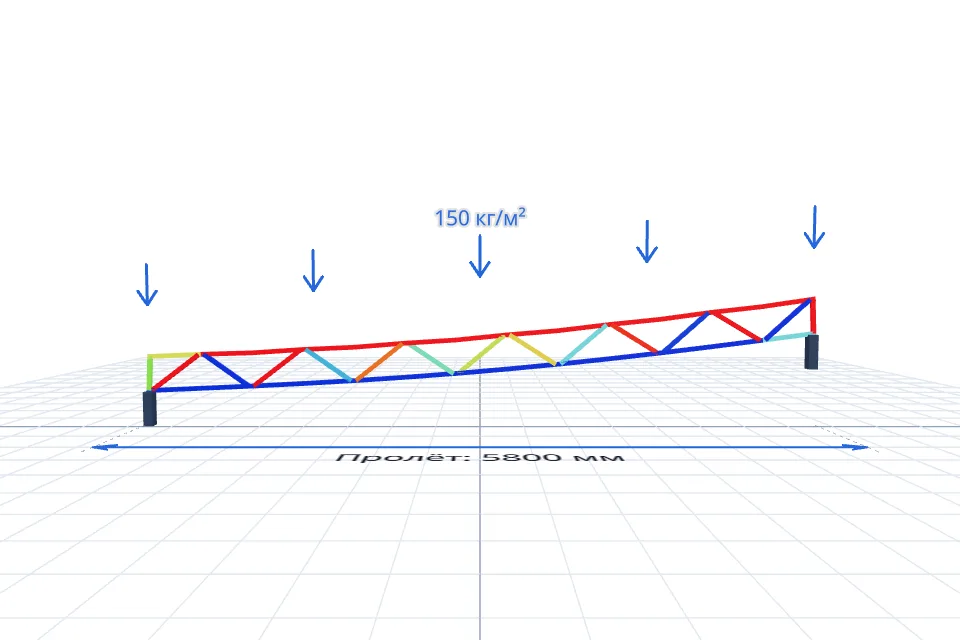

Снеговая нагрузка — 150 кг/м².
Предварительный результат зависит от геометрии, профилей и условий опирания. Перед изготовлением конструкцию и узлы проверяет специалист.
Снеговая нагрузка
Расчёт конструкции выполнен на снеговую нагрузку 150 кг/м². Именно это значение приложено в проверке прочности — без дополнительных коэффициентов и пересчётов. При передаче нагрузки на одну ферму учитывается фактический шаг между фермами; при другом шаге нагрузка на ферму изменится.
Это предварительная проверка. Фактические условия работы конструкции зависят от населённого пункта, геометрии и уклона кровли, возможности образования снеговых мешков, сноса снега ветром и температуры — их уточняет проектировщик.
При неизменных параметрах расчёт по снеговой нагрузке охватывает 26 населённых пунктов со значением Sg ≤ 150 кг/м²:
Астрахань — 40 кг/м², Чита — 40 кг/м², Грозный — 45 кг/м², Благовещенск — 50 кг/м², Махачкала — 65 кг/м², Владивосток — 70 кг/м², Элиста — 70 кг/м², Калининград — 80 кг/м², Ростов-на-Дону — 85 кг/м², Ставрополь — 95 кг/м², Рязань — 100 кг/м², Краснодар — 110 кг/м², Волгоград — 115 кг/м², Иркутск — 125 кг/м², Хабаровск — 125 кг/м², Курган — 130 кг/м², Псков — 130 кг/м², Оренбург — 130 кг/м², Омск — 135 кг/м², Магадан — 135 кг/м², Курск — 140 кг/м², Орёл — 140 кг/м², Саратов — 140 кг/м², Тамбов — 150 кг/м², Липецк — 150 кг/м², Тула — 150 кг/м².
Значения Sg по приложению К относятся к конкретным населённым пунктам, а не к области целиком; для остальной территории применяется районирование по разделу 10 СП. Точное значение для вашего населённого пункта и условия эксплуатации подтверждает проектировщик.

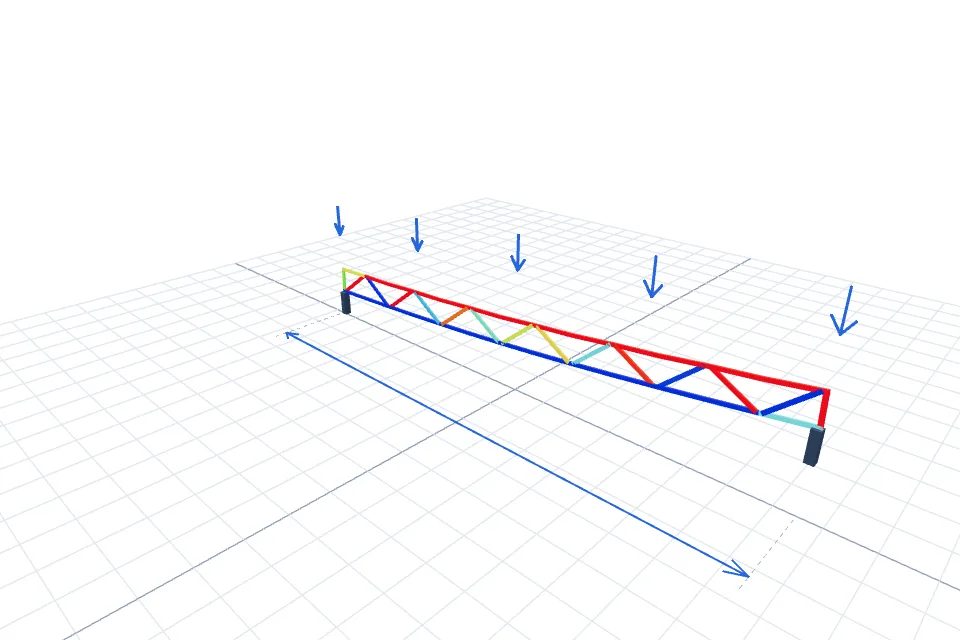

Испытание фермы нагрузкой (МКЭ)
