Виды навеса
Индивидуальный расчёт · № 2857
Навес для автомобиля 4501×4505 мм
Односкатная схема · профнастил
Пояса ферм — 40x40x3.0, решётка — 40x40x1.5. Комплект с монтажом на участке.
Металлокаркас
40x40x3.0
Кровля
Профнастил
С монтажом
Работы включены в смету
Проверка нагрузки
Проходит
Основные характеристики
- Пролёт между опорами
- 4501 мм
- Длина навеса
- 4505 мм
- Высота стоек
- 2750 мм
- Кровля
- Профнастил
- Шаг ферм, не более
- 1000 мм
- Фактический шаг ферм
- 901 мм
- Профиль поясов
- 40x40x3.0
- Профиль решётки
- 40x40x1.5
- Расчётная масса
- 842,89 кг
Проект в деталях
Измените параметры под свой проект
Выберите размеры, профили и комплектацию навеса в калькуляторе.
Автомобильный навес 4501×4505 мм — из чего складывается расчёт
Расчёт относится к конкретному навесу шириной 4501 мм и длиной 4505 мм. Здесь показаны не только общие габариты, но и состав металлокаркаса, кровля, доборные элементы, площадь окраски, изготовление и выбранный вариант монтажа.
Геометрия: пролёт между опорами — 4501 мм, длина — 4505 мм, высота стоек — 2750 мм. Поперечных ферм — 6, заданный максимальный шаг между ними — 1000 мм. Конструктивная высота ферм — 150 мм, подъём или перепад — 70 мм.
Каркас: пояса ферм — профиль 40x40x3.0, решётка — 40x40x1.5, прогоны — 40x20x1.5, стойки и продольная обвязка — 100x100x4.0. Заполнение ферм простое V-образное. Общая длина профильных труб — 246,19 м, расчётная масса металлокаркаса — 842,89 кг.
Кровля: профнастил, расчётная площадь — 23,64 м². Ветровые планки по двум торцам — 10.0 м.
Окраска: наружная площадь всех профильных труб рассчитана по периметру каждого сечения и его фактической длине — 40,7 м². Подготовка и окраска включены в смету отдельной строкой.
Из чего складывается цена: профильные трубы ферм, прогонов, стоек и обвязки; кровельное покрытие и доборные элементы; окраска; изготовление комплекта; монтаж на участке; доставка не включена. Количество и стоимость каждой позиции приведены во вкладке «Подробная смета».
Готовые расчётные страницы: расчёт навеса, чертежи ангаров, подбор металлопроката.
Что входит в стоимость
- Металлокаркас и выбранная кровля
- Изготовление комплекта и монтаж — отдельными строками
- Проверка снеговой нагрузки и чертёж
- Доставка, основание и дополнительные работы — отдельно
Срок изготовления и монтажа навеса уточняется по площадке.
Комплект с изготовлением
193 740 ₽
Монтаж
57 989 ₽
Доставка
Не включена
Детальная смета
| Позиция | Количество | Стоимость |
|---|---|---|
| Каркас навеса | ||
| Изготовление поперечных ферм | 271.199 кг | 22 373,93 ₽ |
| Подготовка столбов, балок и деталей каркаса | 553.545 кг | 29 061,11 ₽ |
| Разметка мест установки опор | 1 компл. | 3 000 ₽ |
| Монтаж столба с бетонированием, до 3 м | 6 шт. | 10 800 ₽ |
| Монтаж продольных балок | 9.454 м | 4 963,35 ₽ |
| Монтаж поперечной фермы: пролёт до 6 м, масса до 100 кг | 6 шт. | 8 100 ₽ |
| Монтаж прогонов | 122.902 м | 9 217,65 ₽ |
| Зачистка, грунтование и окраска металла | 43.583 м² | 32 686,96 ₽ |
| Профиль 100x100x4.0 — обвязка, стойки | 48.0 м | 39 251,51 ₽ |
| Профиль 40x40x3.0 — пояса | 66.0 м | 15 505,38 ₽ |
| Профиль 40x40x1.5 — решётка | 36.0 м | 5 274,72 ₽ |
| Профиль 40x20x1.5 — прогоны | 156.0 м | 17 016,48 ₽ |
| Грунт-эмаль по металлу | 10.896 кг | 7 626,96 ₽ |
| Итого по разделу «Каркас навеса» | 204 878,05 ₽ | |
| Основания столбов | ||
| Бурение Ø300 мм: 7.20 м × 1 (ставка Ø300 мм) | 7.2 прив. м | 3 240 ₽ |
| Бетонирование оснований опор | 0.437 м³ | 458,78 ₽ |
| Бетон оснований столбов, запас 5% | 0.459 м³ | 3 440,89 ₽ |
| Итого по разделу «Основания столбов» | 7 139,67 ₽ | |
| Кровля | ||
| Монтаж кровли из профнастила | 23.642 м² | 15 958,41 ₽ |
| Монтаж торцевых планок | 10.003 м | 2 250,67 ₽ |
| Кровельное покрытие | 23.6 м² | 17 000,79 ₽ |
| Ветровая (торцевая) планка — два торца кровли | 10.0 м | 4 501,35 ₽ |
| Итого по разделу «Кровля» | 39 711,22 ₽ | |
| ИТОГО | 251 728,94 ₽ | |
Состав и объёмы взяты из сохранённых параметров проекта. Стоимость пересчитывается по текущему прайсу калькулятора. Дата проверки цен: 18.11.2026. Окончательную комплектацию и цену подтвердит менеджер.

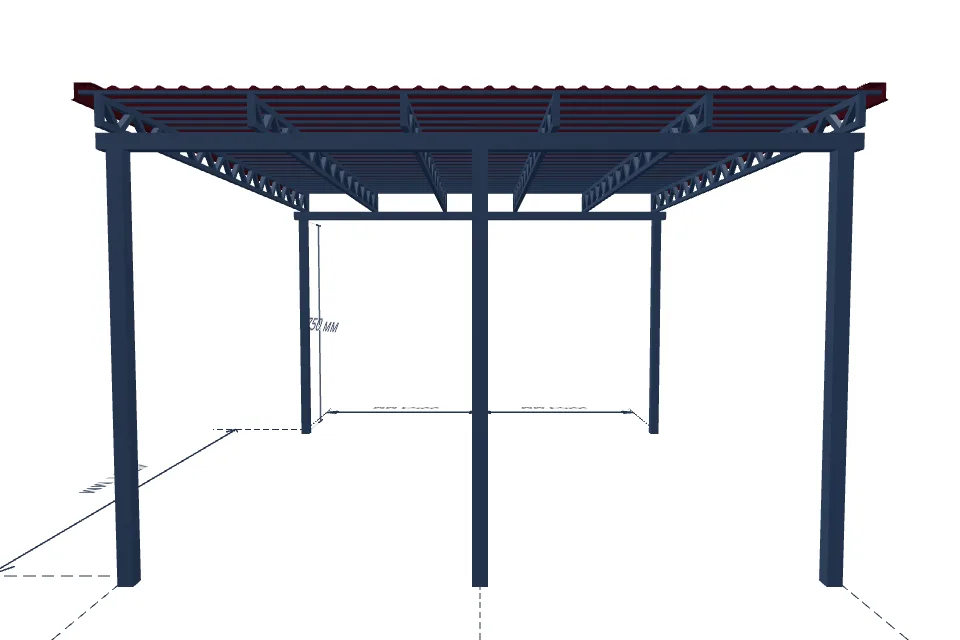

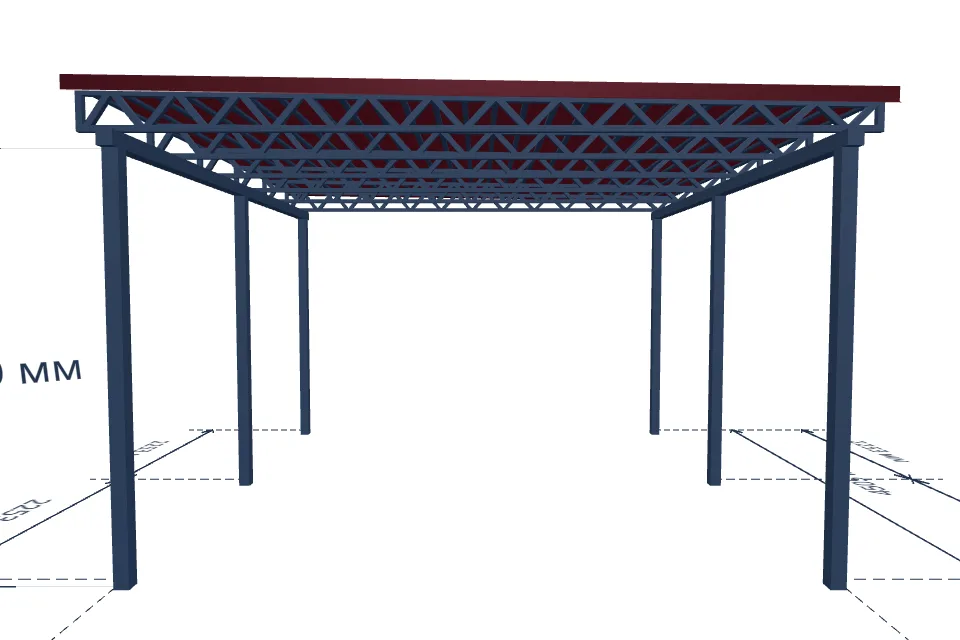

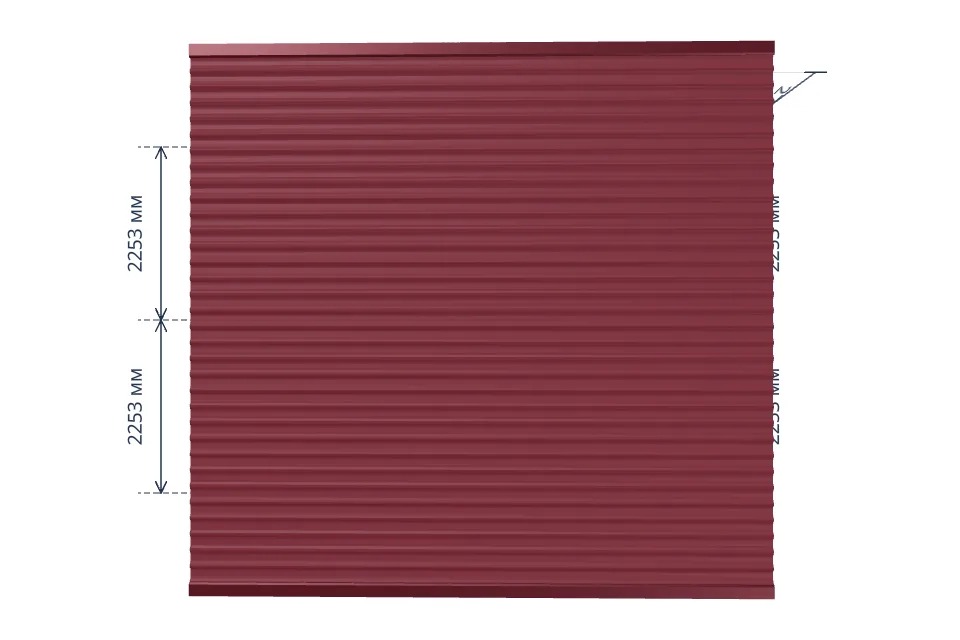

Чертёж навеса
Вид спереди, сбоку и сверху для навеса 4 501 × 4 505 мм. Векторный чертёж для просмотра и печати.
Готовим SVG-чертёж…
Чертёж фермы
Чертёж поперечной фермы навеса 4 501 × 4 505 мм — размеры, узлы и снеговая нагрузка.
Готовим SVG-чертёж…
Доставка
Доставка не выбрана и не включена в стоимость. Возможен самовывоз; маршрут можно добавить в калькуляторе.
Рассчитать доставкуМонтаж и подготовка площадки
Монтаж на участке выбран и включён в смету отдельной строкой.
Грунтовые условия, подъезд и дополнительные работы уточняем по площадке. Бетонная площадка не выбрана и не включена в смету.
Инженерная проверка
Статус: Проходит. Прогиб 12,37 мм, коэффициент запаса 1,8.
Выбранная нагрузка
Снеговая нагрузка — 390 кг/м².
Предварительный результат зависит от геометрии, профилей и условий опирания. Перед изготовлением конструкцию и узлы проверяет специалист.
Снеговая нагрузка
Расчёт конструкции выполнен на снеговую нагрузку 390 кг/м². Именно это значение приложено в проверке прочности — без дополнительных коэффициентов и пересчётов. При передаче нагрузки на одну ферму учитывается фактический шаг между фермами; при другом шаге нагрузка на ферму изменится.
Это предварительная проверка. Фактические условия работы конструкции зависят от населённого пункта, геометрии и уклона кровли, возможности образования снеговых мешков, сноса снега ветром и температуры — их уточняет проектировщик.
При неизменных параметрах расчёт по снеговой нагрузке охватывает 61 населённых пунктов со значением Sg ≤ 390 кг/м²:
Астрахань — 40 кг/м², Чита — 40 кг/м², Грозный — 45 кг/м², Благовещенск — 50 кг/м², Махачкала — 65 кг/м², Владивосток — 70 кг/м², Элиста — 70 кг/м², Калининград — 80 кг/м², Ростов-на-Дону — 85 кг/м², Ставрополь — 95 кг/м², Рязань — 100 кг/м², Краснодар — 110 кг/м², Волгоград — 115 кг/м², Иркутск — 125 кг/м², Хабаровск — 125 кг/м², Курган — 130 кг/м², Псков — 130 кг/м², Оренбург — 130 кг/м², Омск — 135 кг/м², Магадан — 135 кг/м², Курск — 140 кг/м², Орёл — 140 кг/м², Саратов — 140 кг/м², Тамбов — 150 кг/м², Липецк — 150 кг/м², Тула — 150 кг/м², Белгород — 155 кг/м², Воронеж — 155 кг/м², Екатеринбург — 155 кг/м², Великий Новгород — 155 кг/м², Смоленск — 160 кг/м², Брянск — 160 кг/м², Тюмень — 160 кг/м², Новосибирск — 160 кг/м², Тверь — 160 кг/м², Самара — 165 кг/м², Кострома — 180 кг/м², Пенза — 180 кг/м², Санкт-Петербург — 180 кг/м², Вологда — 185 кг/м², Москва — 185 кг/м², Челябинск — 185 кг/м², Владимир — 185 кг/м², Иваново — 190 кг/м², Калуга — 190 кг/м², Ярославль — 200 кг/м², Ульяновск — 205 кг/м², Киров — 210 кг/м², Нижний Новгород — 210 кг/м², Томск — 215 кг/м², Барнаул — 215 кг/м², Архангельск — 225 кг/м², Ижевск — 235 кг/м², Красноярск — 240 кг/м², Уфа — 245 кг/м², Сыктывкар — 245 кг/м², Казань — 255 кг/м², Пермь — 260 кг/м², Мурманск — 320 кг/м², Кемерово — 350 кг/м², Южно-Сахалинск — 385 кг/м².
Значения Sg по приложению К относятся к конкретным населённым пунктам, а не к области целиком; для остальной территории применяется районирование по разделу 10 СП. Точное значение для вашего населённого пункта и условия эксплуатации подтверждает проектировщик.
Испытание фермы нагрузкой (МКЭ)
Напряжения в МПа: растяжение — зелёный–синий, сжатие и изгиб — зелёный–красный; бордовый — риск устойчивости. Серым — вне проверки.
Считаем напряжения в профилях
МКЭ-расчёт фермы под снеговую нагрузку: цветовая карта напряжений и деформированная схема — как в калькуляторе ферм.
Вопросы по этому расчёту
Можно ли изменить размеры навеса?
Да. Кнопка «Изменить параметры» безопасно восстановит все параметры этого расчёта в 3D-калькуляторе. После изменений можно создать обновлённую смету.
Что входит в чертёж навеса?
Чертёж формируется из сохранённой конфигурации и содержит основные габариты, схему ферм, опор, прогонов и выбранные профили.
Учтена ли снеговая нагрузка?
На странице показан результат предварительной проверки для заданной снеговой нагрузки. Перед изготовлением конструкцию и условия установки должен проверить специалист.
Цена окончательная?
Это предварительная стоимость по текущим ценам калькулятора. Доставка, бетонные работы и особенности площадки подтверждаются после проверки проекта.
Проверить расчёт перед изготовлением
